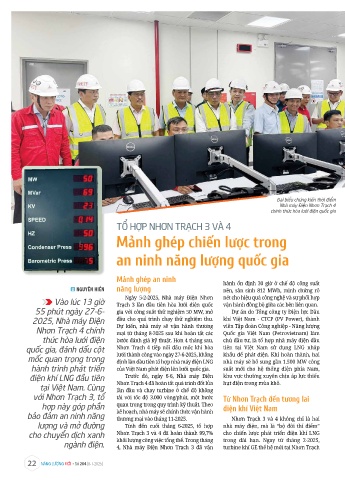

Đại biểu chứng kiến thời điểm
                                                                                               Nhà máy Điện Nhơn Trạch 4
                                                                                            chính thức hòa lưới điện quốc gia
                                        TỔ HỢP NHƠN TRẠCH 3 VÀ 4
                                        Mảnh ghép chiến lược trong


                                        an ninh năng lượng quốc gia



                                        Mảnh ghép an ninh                   hành ổn định 30 giờ ở chế độ công suất

                           NGUYỄN HIỂN  năng lượng                          nền,  sản  sinh  812  MWh,  minh  chứng  rõ
                                           Ngày  5-2-2025,  Nhà  máy  Điện  Nhơn
                    Vào lúc 13 giờ      Trạch 3 lần đầu tiên hòa lưới điện quốc   nét cho hiệu quả công nghệ và sự phối hợp
                                                                            vận hành đồng bộ giữa các bên liên quan.
             55 phút ngày 27-6-         gia với công suất thử nghiệm 50 MW, mở   Dự án do Tổng công ty Điện lực Dầu
            2025, Nhà máy Điện          đầu cho quá trình chạy thử nghiệm thu.   khí Việt Nam - CTCP (PV Power), thành
             Nhơn Trạch 4 chính         Dự  kiến,  nhà  máy  sẽ  vận  hành  thương   viên Tập đoàn Công nghiệp - Năng lượng
                                                                            Quốc  gia  Việt  Nam  (Petrovietnam)  làm
                                        mại từ tháng 8-2025 sau khi hoàn tất các
               thức hòa lưới điện       bước đánh giá kỹ thuật. Hơn 4 tháng sau,   chủ đầu tư, là tổ hợp nhà máy điện đầu
          quốc gia, đánh dấu cột        Nhơn  Trạch  4  tiếp  nối  dấu  mốc  khi  hòa   tiên  tại  Việt  Nam  sử  dụng  LNG  nhập
          mốc quan trọng trong          lưới thành công vào ngày 27-6-2025, khẳng   khẩu để phát điện. Khi hoàn thành, hai
                                                                            nhà máy sẽ bổ sung gần 1.500 MW công
                                        định lần đầu tiên tổ hợp nhà máy điện LNG
            hành trình phát triển       của Việt Nam phát điện lên lưới quốc gia.  suất  mới  cho  hệ  thống  điện  phía  Nam,
           điện khí LNG đầu tiên           Trước  đó,  ngày  6-6,  Nhà  máy  Điện   khu vực thường xuyên chịu áp lực thiếu
              tại Việt Nam. Cùng        Nhơn Trạch 4 đã hoàn tất quá trình đốt lửa   hụt điện trong mùa khô.
                                        lần đầu và chạy turbine ở chế độ không
            với Nhơn Trạch 3, tổ        tải với tốc độ 3.000 vòng/phút, một bước   Từ Nhơn Trạch đến tương lai
               hợp này góp phần         quan trọng trong quy trình kỹ thuật. Theo   điện khí Việt Nam
          bảo đảm an ninh năng          kế hoạch, nhà máy sẽ chính thức vận hành   Nhơn Trạch 3 và 4 không chỉ là hai
                                        thương mại vào tháng 11-2025.
              lượng và mở đường            Tính  đến  cuối  tháng  6-2025,  tổ  hợp   nhà  máy  điện,  mà  là  “bộ  đôi  thí  điểm”
           cho chuyển dịch xanh         Nhơn Trạch 3 và 4 đã hoàn thành 99,7%   cho chiến lược phát triển điện khí LNG
                       ngành điện.      khối lượng công việc tổng thể. Trong tháng   trong  dài  hạn.  Ngay  từ  tháng  2-2025,
                                        4,  Nhà  máy  Điện  Nhơn  Trạch  3  đã  vận
                                                                            turbine khí GE thế hệ mới tại Nhơn Trạch
